華能南京電廠大型三維鋼沉管水下安裝成功
2022-06-20 閱讀8507次

618日,由我公司二分公司承建的華能南京燃機電廠排水口移位工程大型三維鋼沉管水下安裝成功,其平面偏移和高程誤差均滿足設計圖紙和規范要求,得到了業主、監理單位的高度贊揚。

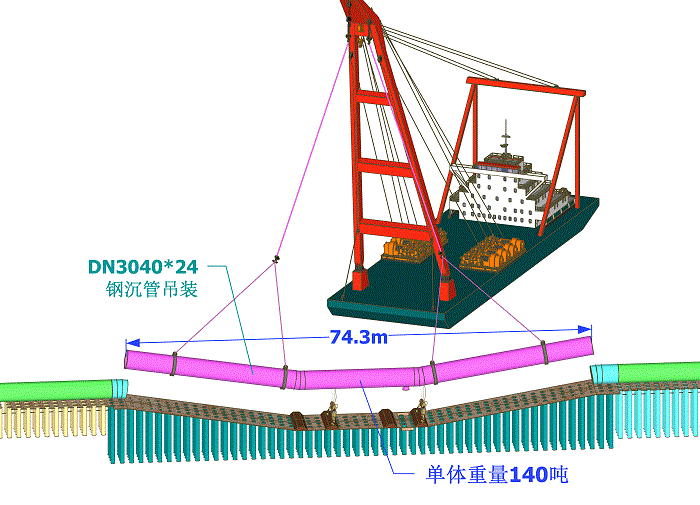

該工程主要施工內容為大口徑鋼管敷設,鋼管規格DN3040*24mm,敷設總長度650米,其中穿越七鄉河埋管設計采用沉管法工藝,鋼沉管水平總長度達到80.797m,且兩端不對稱,不利于吊裝作業。為避免沉管水下作業時存在的諸多不確定因素,項目部提出沉管端部彎頭及以外的管道暫不焊接,后續施工時完全有條件干作業焊接。經設計認可優化后的軸線總長度75m,水平投影長度74.3m,凈重量140噸。

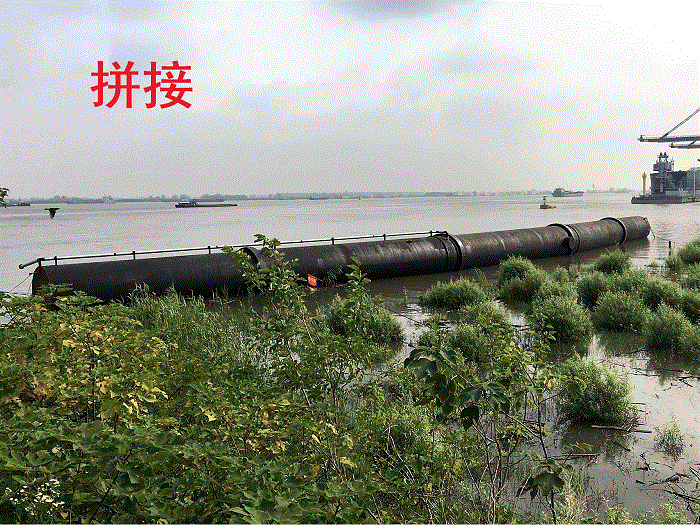

本次沉管有兩個顯著特點,一是U型結構沉管吊裝易變形,二是七鄉河河口寬度小,浮吊船易擱淺。為此,項目部在編制吊裝專項方案的過程中,利用BIM技術建立七鄉河口岸線和浮吊船模型,對吊點設置和吃水深度進行了準確的施工模擬,最后確定采用250噸浮吊船整體吊裝,在長江最低潮水位大于5.0米時實施。


該方案經過業主、設計、監理單位聯合討論一致通過。經過一個多月的汛期水位等待,該段大型三維鋼沉管于618日順利安裝結束。

                                         (供稿:二分公司/徐元龍)
